混凝土强度不好管控?现场一定要做好这九点!
发布时间:2022-05-11   浏览:1347次

640

  混凝土强度管理现状

  1、砂石料市场供货短缺,搅拌站使用机制砂、细骨料中石粉的比例过大,导致混凝土原材强度不可控。

  2、混凝土运距大,运输条件差,在运输过程中混凝土容易初凝、离析。

  3、混凝土浇筑过程中,由于坍落度小,泵送不顺畅,存在工人私自加水的现象。

  4、混凝土浇筑过程中,放料点和浇筑点未进行信息确认,导致出现低标号混凝土浇筑到高标号构件里的情况。

  5、振捣工人技术参差不齐,可能存在混凝土振捣不密实的情况。

  6、未按要求进行养护,早期缺水干燥,或早期受冻,造成混凝土强度偏低。

  混凝土强度管理的措施

  1

  混凝土施工深化设计

  依据设计图纸按楼栋统计混凝土强度方量明细清单;形成混凝土浇筑顺序图,提前策划布料机位置,明确不同等级混凝土浇筑顺序。

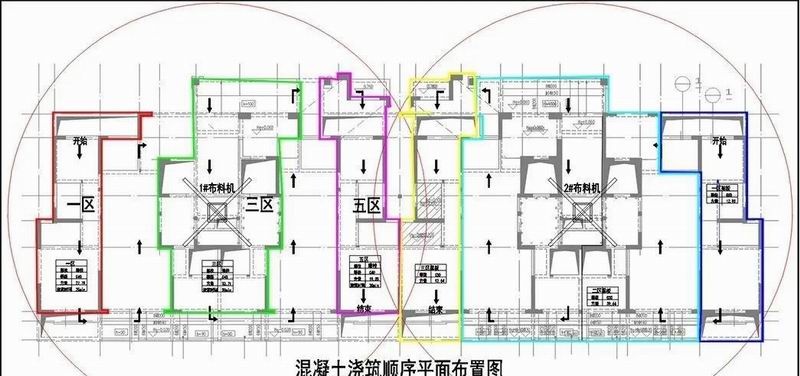

640 (1)

  2

  高低标号混凝土强度控制

  应避免墙柱与梁板混凝土混浇,强度差两个等级及以上时,梁、板与柱位置设置隔离措施。

640 (2)

梁、柱隔离措施

640 (3)

墙、板隔离措施

  3

  做好作业人员交底

  混凝土浇筑前,组织管理人员、班组人员进行交底。振捣时应快插慢拔,以混凝土不再显著下沉,不出现气泡,开始泛浆为准,移动间距不超过振捣器作用半径的1.25倍。

640 (4)

现场交底

640 (5)

混凝土振捣

  4

  润管砂浆处置

  管理人员旁站监督润管砂浆处置,禁止把砂浆浇筑在梁、板、墙内。

640 (6)

料斗收集润管砂浆

640 (7)

润管砂浆波纹管排下

  5

  强化进场原材质量管控

  严把混凝土质量关,对进场的预拌混凝土坍落度进行逐车检查,不符合要求的不得使用。严禁在运输和现场浇筑过程中加水,保证混凝土配合比不被人为破坏,确保混凝土强度。

640 (8)

混凝土信息确认

640 (9)

坍落度检查

  6

  做好混凝土的试块留置及送检工作

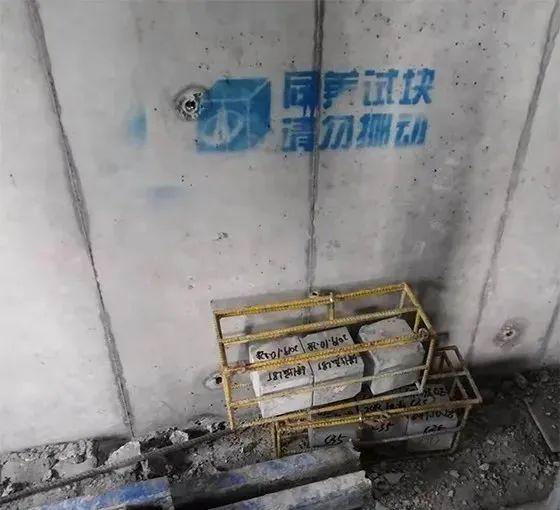

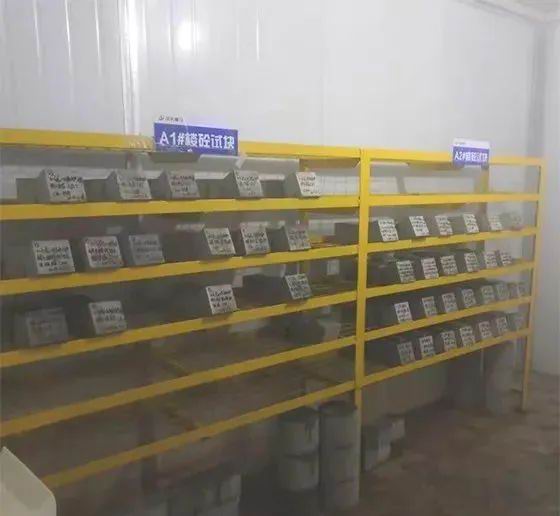

  项目部设置专职质检员,按规范要求留置同养试块及标养试块,同养试块拆模后放置于对应楼楼梯口处,并上锁管理,到达期龄后及时送检。

640 (10)

同养试块

640 (11)

标养试块

  7

  做好混凝土养护

  混凝土浇筑完毕后,采用塑料薄膜覆盖或洒水养护,养护时间不应少于7d,对于掺加缓凝剂及抗渗混凝土,养护时间不少于14d。

640 (12)

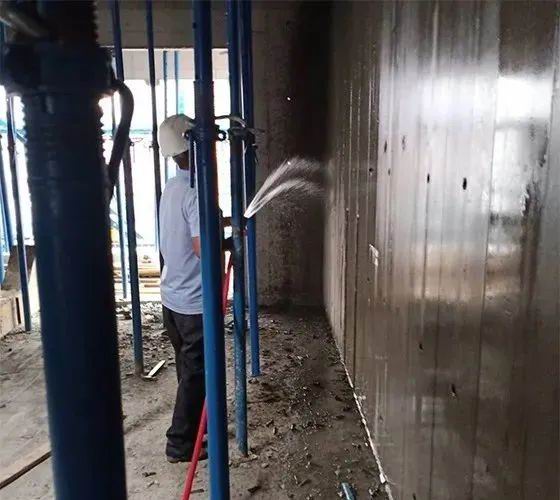

覆膜养护

640 (13)

定期养护

  8

  及时进行混凝土强度检测

  混凝土到达龄期后,对所有构件进行检测,形成原始记录。

640 (14)

混凝土回弹

640 (15)

回弹原始记录

  9

  检测结果应用

  对混凝土龄期达到600℃*天,还未达到设计强度的,及时上报公司工程、技术部门复检,同时通知搅拌站,共同参与调查纠偏,避免同类问题重复发生。

640 (16)
